梅蓄下庫大壩碾壓混凝土溫控措施應用研究

發布時間:2021-01-23所屬分類:工程師職稱論文瀏覽:1

摘 要: 摘要:梅州抽蓄下庫碾壓混凝土重力壩溫控措施主要采取了配合比優化、加冰拌和、遮陽隔熱、主壩遮陽網和智能溫控等措施,溫控效果滿足工程需求,特別是倉面遮蓋措施,便于操作、運行、經濟,值得類似工程借鑒。 關鍵詞:RCC;溫控;主壩遮陽網 1 工程概況 梅州

  摘要:梅州抽蓄下庫碾壓混凝土重力壩溫控措施主要采取了配合比優化、加冰拌和、遮陽隔熱、主壩遮陽網和智能溫控等措施,溫控效果滿足工程需求,特別是倉面遮蓋措施,便于操作、運行、經濟,值得類似工程借鑒。

  關鍵詞:RCC;溫控;主壩遮陽網

梅蓄下庫大壩碾壓混凝土溫控措施應用研究

  1 工程概況

  梅州抽蓄下水庫正常蓄水位 413.50m,死水位 383.00m,正常蓄水位時庫容為 4382 萬 m3,死庫容 561 萬 m3。主壩為碾壓混凝土重力壩,壩頂高程 419.00m,最大壩高 82.0m,壩頂長度 305.00m。大壩由 15 個壩段組成,含 2 個溢流壩段和 13 個擋水壩段。

  2 基本資料

  1)氣象資料

  梅州抽水蓄能電站工程的多年平均氣溫在 21℃左右,月平均溫度見表1。

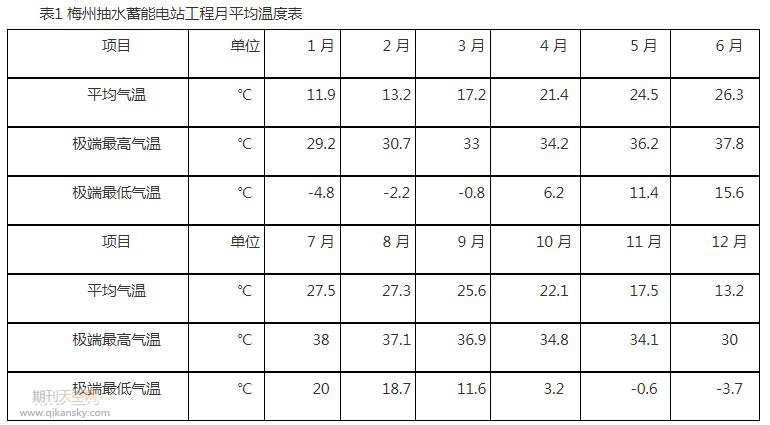

  表1 梅州抽水蓄能電站工程月平均溫度表

  2)設計溫控要求

  (1)根據施工圖紙的建筑物分縫、 分塊尺寸進行混凝土澆筑, 大體積混凝土在澆筑過程中應做好養護和保溫工作, 控制混凝土澆筑過程中內外溫差不大于 22℃。強約束區混凝土最高溫度≤34℃,弱約束區混凝土最高溫度≤36℃,非約束區混凝土最高溫度≤40℃~42℃,

  (2)各壩段混凝土高溫月份(4月~10月)允許最高溫度見圖1

  (3)施工圖紙無規定時, 混凝土澆筑溫度不大于 25℃。

  3 碾壓混凝土溫控措施

  1)配合比優化

  我公司設有中心實驗室,中心實驗室在進行配合比設計和優化時,在滿足設計各項技術指標的前提下,盡可能減少單方水泥用量。

  2)拌和樓溫度控制

  約束區混凝土加冷水及片冰拌和,以降低混凝土的出機口溫度,成品料堆應設置遮陽棚,成品料堆高度不少于9m。

  3)遮陽隔熱設施

  自卸車側壁用隔熱材料進行保溫,頂部加設活動式遮陽棚,以有效控制混凝土在運輸途中的溫度回升。通過運輸、澆筑過程中的各種防護措施,控制混凝土溫度從出機口至澆筑完成溫度回升不大于3℃。

  4)主壩遮陽網

  溫控要求最高的碾壓混凝土(允許最高溫度34℃)主要集中在EL370以下,為有效降低溫度回灌,大壩倉面遮蓋采用基坑遮陽網配合噴霧方案。

  相關知識推薦:公開發表論文多少錢

  主壩基坑遮陽網布置擬在大壩左岸376高程、大壩右岸374高程橫跨大壩左右兩岸,設置一道遮陽網。遮陽網長145.5m,寬42m。在左岸376馬道和右岸374馬道分別對應設置10根地錨(φ28,L=4m),主索設置10條高強度纜繩,纜繩間距6m,遮陽網對稱分左右兩部分通過滑輪與纜繩串聯,當遇風雨時將遮陽網分左右兩側拉回,風雨過后再次打開。具體布置見圖2、圖3。

  遮陽網上下游側分別設置一道主索用以架設噴霧水管,噴霧頭采用倒掛霧化噴頭,水管采用同霧化噴頭配套水管。采用12#鐵絲間距2m將水管與主索綁扎牢固,水源從主壩生產用水管路接引,布設加壓泵1臺,確保霧化效果。遮陽網實施后的照片見圖4。

  主壩遮陽網為活動式遮陽網,分左右兩個半幅,均可通過左右兩岸的啟閉繩索開關啟閉。啟閉繩索每半幅設置8根,單根長239.75m,跨越左右兩岸。每根啟閉繩索穿過滑輪底部環扣,與每半幅端頭位置的滑輪綁扎結合。遮陽網收回時,松開對岸固定,每半幅設置8人同時牽引啟閉繩索,將遮蓋勻速收回后,將啟閉繩索在地錨上固定牢靠;當需要打開遮陽網時,松開固定在地錨上的啟閉繩索,在對岸拉伸啟閉繩索,將遮陽網張開,張開后將啟閉繩索在地錨上固定牢靠。

  通過實施主壩基坑遮陽網及噴霧可對大壩的環境溫度最高降低5℃。對遮陽棚下內外氣溫進行了實際測量,見表2。

  5)智能溫控系統

  本工程碾壓混凝土冷卻系統引入混凝土壩防裂智能溫控系統,該系統曾應用于豐滿重建、黃登、大華橋、大藤峽等國內十余座工程。本工程智能監控系統利用溫度傳感器對壩體溫度的測量,對冷卻通水的水量、水溫進行自動控制,從而有效防止碾壓混凝土發生裂縫,提高碾壓混凝土的施工質量。

  4 溫控檢測成果

  強約束區是溫控的重點,強約束區的混凝土溫度實測值作為溫控檢測成果。選取8#壩段EL347.5~EL349.5的溫度計、12#壩段EL367.5~EL370.5的溫度計、 9#壩段EL370.5~EL373.5的溫度計的實測溫度,溫度變化過程線見圖5、圖6、圖7。

  5 結語

  梅州抽蓄下庫碾壓混凝土重力壩溫控措施主要采取了配合比優化、加冰拌和、遮陽隔熱、主壩遮陽網和智能溫控等措施,溫控效果滿足工程需求,特別是主壩遮陽網措施,便于操作、運行、經濟,值得類似工程借鑒。——論文作者:秦永佳
