摘 要: 摘要:城市地下空間開發進入高峰期,人防地下工程建設體量不斷增大,人防工程施工質量控制顯得尤為重要。本文簡要介紹了人防工程口部的概念和重要性,結合工程實例,提出人防口部施工應該注意的技術控制要點。 關鍵詞:人防工程口部施工技術 人防工程平戰轉
摘要:城市地下空間開發進入高峰期,人防地下工程建設體量不斷增大,人防工程施工質量控制顯得尤為重要。本文簡要介紹了人防工程口部的概念和重要性,結合工程實例,提出人防口部施工應該注意的技術控制要點。
關鍵詞:人防工程口部施工技術 人防工程平戰轉換
引言:當前,城市地下空間的開發利用進入建設的高峰期,為滿足戰時防御兼顧城市發展,現在的人防工程不僅要滿足戰時的保護、防御作用,和平時期的利用價值也愈加凸顯。所以,人防工程建設體量隨之加大,人防工程的質量問題日益凸顯出來。按施工方法和所在環境條件分類,人防工程分為坑道式、地道式、單建掘開式、附建式。目前,常見的為附建式人防工程,平時作為商業、車庫、倉儲等民用功能,戰時擔負人員掩蔽、通訊指揮、物資儲存、醫療救護等戰備功能。戰時人防工程必須滿足對核武器、常規武器和生化武器的各項防護要求,并設有專業的戰時通風系統,形成負壓,避免毒氣進入。
1提高人防工程口部施工質量的重要性

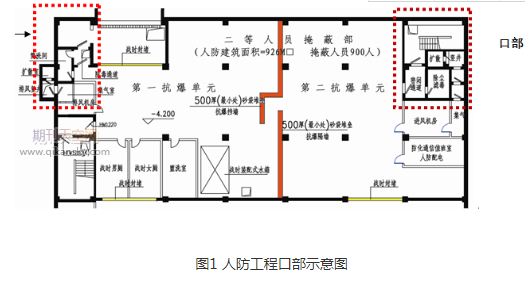

在設計、施工、監理、驗收、設備等設置上,人防地下室與普通地下室都有顯著差異性,因此人防地下工程較之普通地下工程在施工上要求更嚴格。人防工程主要有主體防護和口部防護。其中,人防工程主體是指最里面一道密閉門以內的部分,而人防工程口部指最里面一道密閉門以外的部分,如圖1所示?诓恐饕〝U散室、密閉通道、防毒通道等,是作為人防工程的主體與其他建筑連接的部分。人防口部是戰時進出人防工程的通道,又是容易遭受攻擊破壞和染毒的部分,是工程防護最重要的部分。因此,人防口部設計最復雜,是人防工程能否達到防護和防化要求的關鍵,本文主要針對人防工程口部施工質量控制進行分析,為人防工程施工提供參考。
2人防工程口部施工關鍵技術分析
2.1門框墻及人防門門框的施工要點
人防工程口部分有多種戰時功能區,如洗消間、防毒通道、密閉通道,多為染毒區,因此口部門框墻有嚴格的防護密閉性要求,而在施工過程中極易忽視人防工程防護密閉屬性,造成施工質量問題。其中在施工中需要注意:(1)門框墻保證密閉性要求,不得使用PVC套管、混凝土預制件等,為了保證結構防護密閉性能,人防門框墻、臨戰封堵框墻體及人防門門檻下混凝土必須一次性澆筑到位,并保證密實不漏氣;(2)人防口部混凝土應一次性整體澆筑,不得在口部設置后澆帶、施工縫,比如密閉通道、防毒通道、通風豎井,以免影響口部的防護密閉性;(3)防護密閉隔墻厚度不小于300mm,密閉隔墻不小于250mm,規范要求是不同的,施工中要注意區分。
2.2水、電、通風專業施工要點
人防工程必須保證其密閉性,不得在建成后的防護結構上打孔穿線,所以人防工程的水、電、通風專業預埋必須在澆筑前綁扎到位。(1)人防工程土建施工過程中各專業加強配合,尤其是防化設備單位經常是安裝階段才進場,所以經常出現水、電、通風專業預埋管漏埋,或者雖預埋了套管但是未按規范要求設置滿焊翼環,使人防工程密閉性未達到規范要求;(2)防爆波地漏、防爆波清掃口必須與工程同步施工到位,特別注意標高,一般在成品地面以下2-3mm,保證排水順暢;(3)給排水、消防噴淋系統的管線在穿越人防圍護結構時,應在前期土建施工時預埋鋼制密閉止水套管,在穿越人防維護結構的管線距墻200mm內安裝1.0MPa以上銅芯閘閥;(4)人防墻上的消防、配電箱必須明裝,嚴禁暗裝,保證人防墻實際厚度滿足防護要求。
2.3圖紙會審方面注意事項
結建式人防工程是整棟建筑的地下部分,往往是由人防設計院負責設計,所以在兩個設計院交接的部位往往存在“打架”情況,施工單位在進行人防工程交接部位施工過程中,直接按照地面設計院設計的常規做法施工,忽視人防規范要求,而破壞人防工程的整體性!度嗣穹揽盏叵率以O計規范》規定,防空地下室無關、設計圖紙里沒有的管道(比如污水管、雨水管、燃氣管等)嚴禁穿過人防維護結構。在實際施工中經常會遇到,直接按照地面建筑圖紙將地上建筑預埋管線直接預埋到防空地下室頂板,上部建筑的水電暖等管線直接穿過防空地下室圍護結構等情況。
2.4建筑結構方面施工要點
防空地下室有在結構施工中有其防護防化的規范要求!度嗣穹揽盏叵率以O計規范》規定,在人防工程中所有雙層配筋的板(底板、墻板、頂板)有“S”型拉結筋要求的,最大間距500mm,成梅花型配置,選用直徑不小于6mm的一級鋼,用扎絲綁扎好;門框墻、臨空墻和外墻施工時應注意防護區外一側的鋼筋規格大于內側的鋼筋,水平錨固段應達到Laf,且在門框墻、預埋套管的洞口四角增設加強筋。
2.5平戰轉換施工要點
人防工程為了平時使用方便,會預留部分轉換內容,戰時進行快速轉換施工,以達到平戰結合的目的。因此不僅要有合格的防護結構工程,還需要防護門、防護密閉門、超壓排氣活門等防護設備的規范安裝。各類預埋人防門門框必須有剛性固定支撐體系,澆筑前復核水平、垂直度是否復核規范要求,保證人防門門扇受力均勻,密封條壓縮均勻,門扇貼合嚴密不漏氣;人防門的體積大,且笨重,后期的安裝調試必須依靠安全牢固的吊鉤,所以綁扎頂板鋼筋時,如有防護門的地方,必須安裝吊鉤,吊鉤應安裝于上層板筋的上皮;施工中加強人防門門框垂直度的觀測,鋼筋混凝土防護門門框的垂直度最大允許偏差是5mm,才能確保人防門自由啟閉;防爆波地漏、防爆波清掃口應注意檢測標高,后期地漏標高過高,無法順暢排除積水;各設備間通風設備及電源要預埋到位,保證戰時快速轉換使用;人防門活門檻處注意復核標高,建筑成品兩側地平等高,保證消防通道人行順暢。
3 以某人防工程實例分析
3.1工程概況
鎮江市某中學人防地下工程,地下一層,建筑面積為10366平方米,采用框架+剪力墻結構,耐火等級為一級,平時為地下汽車庫,建成后可容納小型汽車215輛,戰時為甲類附建式人防工程,戰時功能分別為1個核5級常5級專業隊隊員掩蔽部,1個核5級常5級專業隊裝備掩蔽部,1個核6級常6級物資庫和1個核5級常5級固定柴油電站,共6個防爆單元。功能復雜,防護等級高,共有8個口部,施工要求較高。
3.2施工過程質量的保證措施
(1)施工準備工作
施工前加強人防圖紙、規范閱讀深度,對比普通地下室,人防工程施工要求更高,尤其口部施工復雜,涉及多個專業的預埋,施工前由建設單位組織參建各方技術人員,熟悉本工程的人防圖紙和人防技術規范要求;并統一組織民用設計院、人防設計院進行圖紙會審,共同交底,明確民用部位與人防部位重合部分的處理方式,及施工中重點難點,以便發現問題及時變更修正。
期刊推薦:《施工技術》創刊于1971年,由建設部主管,亞太建設科技信息研究院、中國建筑設計研究院、中國建筑工程總公司、中國土木工程學會聯合主辦。主要介紹國內工程建設施工方面的方針政策和技術法規,重大技術成就,傳播建筑領域采用的新體系、新技術、新工藝、新材料、新機具、新設備和施工管理經驗,以及國內外先進施工技術及其發展動態。
制定人防工程施工專項方案,做好技術交底和報驗工作。施工前應由施工單位根據本工程的施工特點制定了人防專項施工方案,明確各個分部分項工程的特點、人防工程施工技術要求和人防口部的施工難點,監理單位根據專項施工方案針對性的實施監理,從而提高人防施工質量。人防工程施工,尤其是口部施工,對施工操作人員嚴格要求,比如門框墻不允許使用PVC套管、預埋管要有密閉措施等,所以施工過程中將質量控制要點,交底到施工班組,在源頭控制質量行為;同時,嚴格落實隱蔽工程驗收流程,嚴格執行施工自檢,監理驗收,人防質量監督部門抽檢報驗流程,確保施工問題早發現早處理,不留隱患。
(2)人防口部施工階段質量控制措施
防護設備檢測機構同步進場。為保證防護設備安裝質量,第三方防護設備檢測機構在施工過程中同步進場檢測,這在鎮江地區首次試點。通過第三方防護檢測單位在防護設備中間環節的質量把控,明顯提高設備安裝的準確度,減少了施工漏埋,保證了防護設備一次調試到位,節約了成本和工期。
(3)平戰轉換的整體意識
平戰轉換是人防工程實現戰時功能的重要一個環,戰時轉換一旦無法實現,人防工程的就失去了戰備作用。因此,在施工過程中要求各專業施工人員,在按平時施工圖施工過程中,要對照戰時施工圖復核,各專業施工互相配合,保證平戰轉換預埋件、預留孔、門扇安裝在平時施工到位,不漏項。
3.3實施效果
該人防工程實施過程中通過一系列專項措施的實施,一次性通過人防密閉性檢測,節省了工期,工程質量符合國家法律法規及設計文件要求。
4.結束語
人防工程口部施工技術復雜的,質量要求高,直接關系到人防工程能否實現防護和防化的戰時功能。本文簡要介紹了人防工程口部的概念,并結合工程實例和人防工程的設計特點深入分析,提出人防口部施工過程中土建、水電、平戰轉換等方面應該注意的技術控制要點,給該部位的工程施工提供了較為全面的技術指導,為高質量完成人防工程的施工做出了基礎性的工作。——論文作者:糜金帥 1 張雪松 2
