發布時間:2018-11-27所屬分類:科技論文瀏覽:1次
摘 要: 摘要:對于需在施工期間保持通行的高速公路擴建工程,施工期間交通組織是工程的關鍵,而路面施工階段又是重中之重,本文章結合南京機場高速公路擴建工程實踐,分析總結高速公路擴建工程路面施工期間交通組織思路與步驟,以期為高速公路改擴建工程交通組織方
摘要:對于需在施工期間保持通行的高速公路擴建工程,施工期間交通組織是工程的關鍵,而路面施工階段又是重中之重,本文章結合南京機場高速公路擴建工程實踐,分析總結高速公路擴建工程路面施工期間交通組織思路與步驟,以期為高速公路改擴建工程交通組織方案提供參考。
關鍵詞:高速公路,改擴建路面施工,交通組織
高速公路改擴建施工對原高速公路交通影響較大,而路面施工又是對交通影響最大的階段,如何保證路面施工階段的道路通行能力,是整個交通組織的關鍵。本文以南京機場高速公路擴建工程路面施工為例,對改擴建路面施工交通組織進行探討。
1工程概況
南京機場高速公路翠屏山互通至機場段,路線長23.762Km。原建設采用雙向四車道高速公路標準,路基寬度26m,設計速度120Km/h,F狀沿線共設置5處互通式立交,分別為花神廟互通、翠屏山互通、南莊樞紐、祿口互通和機場樞紐,在機場樞紐北設置主線收費站1處,在翠屏山互通設置服務區1處。
本次擴建工程采用沿老路兩側直接拼接的拓寬方式,主線擴建為雙向八車道高速公路,路基寬度42.0m。翠屏山互通、南莊樞紐、祿口互通及機場樞紐4處互通式立交需要進行改造,與擴建后的主線順接;在正方大道位置新增秣陵互通(設置管理分中心及養排中心)1處,主線站擴建為13進13出(含每側各1條貴賓車道)。
2交通組織工程階段
本項目路面結構層施工期間涉及交通組織的主要工程項目有[1]:
(1)既有路面病害處治、罩面。部分路段彎沉偏大,部分路段路面富水,需對這些病害進行處治。需對既有路面表層2cm磨耗層銑刨后,再統一加鋪一層4cmSMA-13上面層。
(2)道路兩側新老路面拼接。新、老路面拼接階段需與老路路面結構層采用臺階形式拼接,其中基層、底基層水穩施工需拆除現有路側護欄,占用硬路肩(緊急?繋);中、下面層施工需占用老路外側行車道,瀝青上面層施工更將影響到整個老路行車道的通行狀況。
(3)既有主線橋橋面瀝青鋪裝層、防水層及伸縮縫更換。原有橋面瀝青鋪裝層需進行銑刨,進行防水處理后,重新鋪筑瀝青混凝土。其中牛首山河大橋現狀橋面起伏,除更換瀝青鋪裝層外,還需對橋面混凝土調平層進行重新澆筑。另外,所有主線橋梁伸縮縫均考慮更換。
(4)新老橋梁拼接。新老橋梁的拼接在完成擴建部分上部結構的施工(梁板架設或現澆,擴建橋梁橋面系)后進行,為了保證新老橋拼接部位質量,新老橋連接部施工時,必須禁止所在半幅的車輛通行,因此考慮與路面施工階段交通組織階段相結合,盡量減少交通組織轉換次數和時間[2]。
(5)改造4處既有互通式立交,F狀既有的翠屏山互通、南莊樞紐、祿口互通及機場樞紐均需進行改造,其中祿口互通由于現狀縱面指標及擴建后C匝道下穿主線段凈高不足,需對匝道進行大幅改造外,其余互通匝道僅進行適當改造,與擴建后的主線相接。
(6)主線收費站擴建成13進13出。主線收費站由現狀的7進7出擴建為13進13出26個車道,現狀收費站位置收取南京至機場方向通行費,在現有收費站南,道路東側新增半幅收費站,收取機場至南京方向通行費。主線收費站新增地下通道施工,現有主線站收費島改造及正常收取通行費用將會受到一定影響,因此該部分施工期間的交通組織將結合路面施工進行考慮。
(7)新建支線上跨橋梁。根據與地方各部門溝通結果,原四座支線上跨橋拆除后賠建三座。
3交通組織方案
3.1第一階段交通組織(擴建部分底基層、基層施工期間)
(1)擴建部分底基層施工。

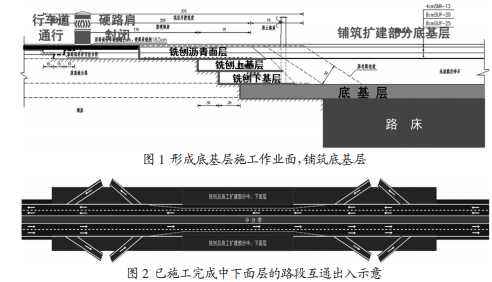

擴建部分底基層采用20cm低劑量水泥穩定碎石,由于需與老路相應層位進行拼接,需占用兩側硬路肩,銑形成工作面后,再進行底基層的施工。計劃采用寬2m的銑刨機,先從老路瀝青邊緣向內銑刨寬1.5m,18.5cm厚瀝青路面,然后按照設計要求對老路二灰碎石基層臺階進行銑刨,再銑刨老路二灰土底基層,形成底基層施工作業面后,開始鋪設底基層,左右幅(東西側)同時施工[3]。底基層施工期間需封閉兩側硬路肩,老路大部分段落保持每側兩個車道通行,對老路的通行影響較小。
(2)擴建部分基層施工。
擴建部分基層采用36cm水泥穩定碎石,分兩層鋪筑,每層厚18cm,下基層水穩碎石從老路瀝青邊緣向內銑刨45cm,上基層水穩碎石從老路瀝青邊緣向內銑刨75cm。底基層鋪設完成后,逐段分層施工上、下基層;鶎邮┕て陂g與底基層施工一樣需封閉兩側硬路肩,老路大部分段落保持每側兩個車道通行,對老路的通行影響較小。
(3)第一階段交通組織綜述。
底基層、基層施工期間大部分主線段落能夠保持每側兩個車道通行。在該段時間內,需同時進行上跨橋梁(K16+566人行天橋、正方大道上跨橋及板霞路上跨橋)、誠信大道主線橋梁、牛首山河大橋及祿口高架橋現澆段(長約700米)的施工,因此涉及到上述6座橋梁的路段每側只能保證一個車道通行。
3.2第二階段交通組織(擴建部分瀝青中、下面層施工)
(1)擴建部分瀝青中、下面層施工。
機場高速公路擴建部分瀝青路面與老路拼接需進入老路行車道45cm,必須封閉部分老路外側車道,瀝青銑刨及攤鋪施工過程中均用水馬封閉硬路肩和外側行車道,保留內側行車道通行?紤]到施工組織以及盡量減小對交通的影響,中下面層施工采用分段進行,左右幅同時施工,一次攤鋪長度控制在2公里左右,根據施工能力,每側各實施1~2個段落,逐步推進,交通組織方案根據施工工序相應進行調整。每段中下面層攤鋪完成后,恢復老路部分兩個車道通行,該階段對機場高速的通行影響較大,單側2車道和1個車道變換較為頻繁。
(2)第二階段交通組織綜述。
瀝青中、下面層施工期間施工路段只能保留1個車道通行,采用分段進行,左右幅同時施工,每段中下面層攤鋪完成后,恢復老路部分兩個車道通行。為避免交通單側2車道和1個車道變換太過頻繁,一次施工中下面層的路段長度控制在2公里左右,每側各實施1~2個段落,逐步推進。
3.3第三階段交通組織(西側橋梁拼接、瀝青上面層及標志標牌施工)
第三階段全線瀝青中下面層已施工完成,封閉西側全部交通,所有交通轉移至東側,開展西側橋梁拼接、老橋瀝青鋪裝層銑和鋪設,伸縮縫施工,老路病害處理、鋪設上面層及標志標牌施工。機場至南京方向一般路段2個車道通行,主線橋梁范圍每側只能保留外側1個車道通行;南京至機場方向均為2個車道通行。為避免機場至南京方向交通單側2車道和1個車道變換太過頻繁,對于間距較小的主線橋梁之間統一為1個車道通行。
3.4第四階段交通組織(東側橋梁拼接、瀝青上面層及標志標牌施工)
第四階段封閉東側全部交通,所有交通轉移至西側,開展東側橋梁拼接、老橋瀝青鋪裝層銑和鋪設,伸縮縫施工,鋪設上面層。由于西側橋梁拼接、上面層已經全部施工完成,因此每側均能保證2個車道通行。
3.5上面層施工期間現有互通交通組織
保通期間匝道出入口所處位置無法進行正常施工,該段落暫不施工,待其余段落基本完成時,通過搶修的辦法,選擇夜間車輛較少時間段封閉施工。
4結束語
高速公路改擴建的施工階段大體上可以分為路基階段和路面階段。一般來說,對于兩側拼接加寬的高速公路,路基階段的施工對原有高速公路交通的影響較小,基本上可以采用全開放式施工。而路面階段需要開挖土路肩、拼接底基層、基層及統一罩面,施工對原有高速公路交通運行的影響較大,為減少社會影響,通常需要采取“交通優先”等措施,盡量保證高速公路能維持原有的通行能力。
